Aktuelle Projekte

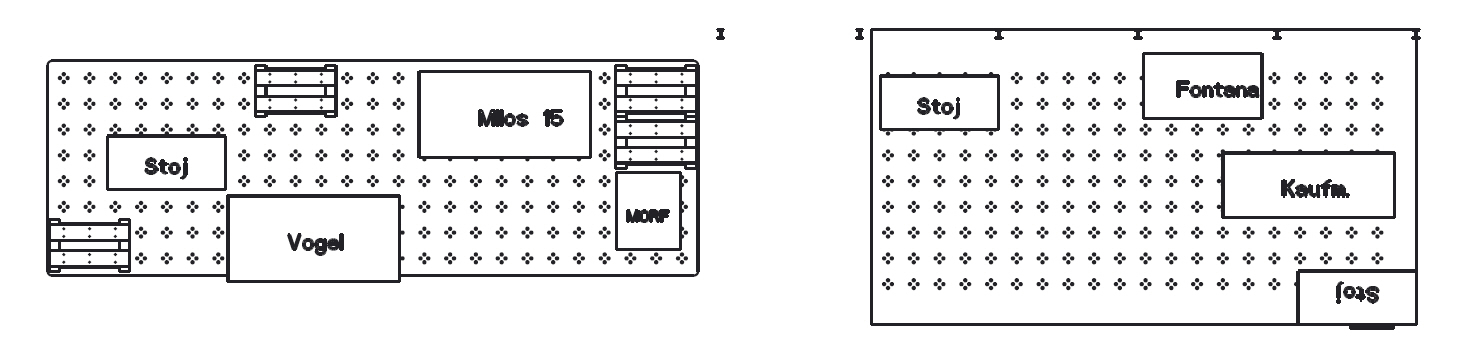

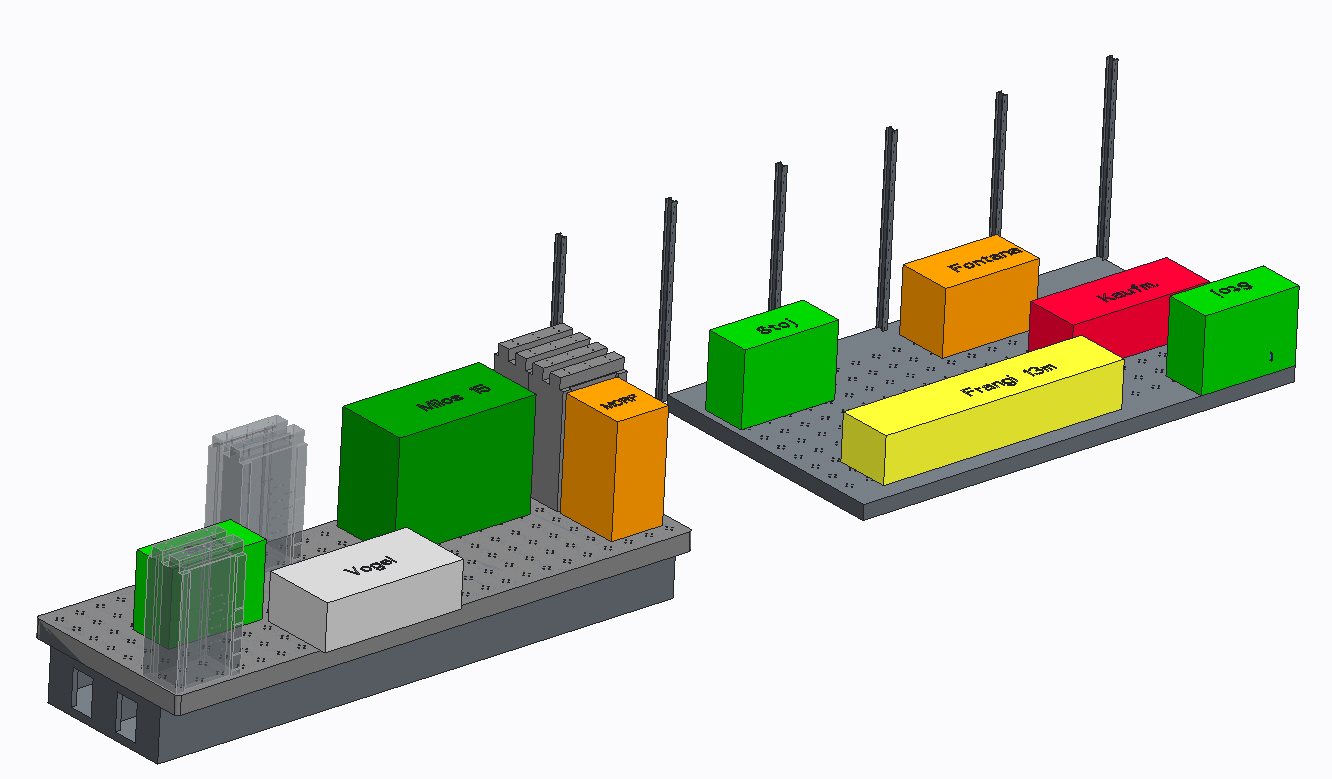

Situation Aufspannboden
Quartal 2/2016
Quartal 3/2016
Informationen
- Hydraulikversorgung
Die Hydraulikversorgung des alten Aufspannbodens ist auf die neuen Inova Aggregate geschaltet. Momentan werden feuerschutztechnische Massnahmen noch fertiggestellt, warum die Anlage noch nicht in Dauerbetrieb genutzt werden kann.
Zusätzlich gibt es noch Mängel, die in den kommenden Wochen behoben werden. Diese stellen jedoch keine Einschränkungen im Betrieb dar.
- Bauarbeiten Stockwerk B
Bauarbeiten für die Feuerschutzwände und Fluchtwege sind im Gange und werden im Mai 2016 abgeschlossen sein.
- Shake-Table
Der Rütteltisch ist auf dem neuen Aufspannboden aufgebaut und funktionsbereit. Messungen zur Charakteristik der Anlage (Eigenschwingungen, Verfahrgeschwindigkeiten…) werden noch durchgeführt. - Ordnung
Wir bitten um eine ordentliche Arbeitsweise in den Laboren. Werkzeuge und Versuchsmaterial müssen bei Nichtgebrauch wieder an dessen Lagerplatz versorgt werden. - Robotercube, DFAB
Der Robotercube des DFAB wird in diesen Tagen abgebaut, so dass der Platz ab 1. Mai für die Versuchsanlage LUSET (Prof. Kaufmann) genutzt werden kann.
Beschaffung
- LUSET Teststand Kaufmann
– Stahlrahmen vergeben
– Hydraulik vergeben
– Joche vergeben
– Regler ausstehend - 2x 1MN, 1200mm Hydraulik Servozylinder (Stojadinovic).
4x 2.5MN, 1200mm Hydraulik Servozylinder (Stojadinovic). - Cross Head teststand (Stojadinovic), Ausschreibungsunterlagen in Vorbereitung.
- Alternative zu NDI 3D-Messsystem (Stojadinovic)
Stand heute: Beschaffung eines Baugleichten NDigital Gerätes - Zug/Druck Prüfmaschine (Zwick) als gemeinsames Beschaffungsprojekt mit dem NCCR
- Elektromechanischer Zylinder (Stojadinovic).
